安裝一體化預制泵站時,怎樣保證筒體的垂直度

2025-02-24
在安裝一體化預制泵站時,保證筒體垂直度需要在安裝前做好準備、安裝中精確操作、安裝后嚴格檢查,具體方法如下:

安裝前準備

  • 基礎檢查:對泵站基礎進行嚴格檢查,確保基礎表面平整,水平度偏差在允許范圍內,通常每米不超過 2mm。使用水準儀等測量工具進行檢測,對于不平整的基礎,要進行打磨或修補處理,為筒體的垂直安裝提供良好的基礎條件。
  • 工具與設備準備:準備好必要的測量和校正工具,如高精度的水準儀、經緯儀、鉛垂線、磁力線墜、水平尺等,以及用于調整的墊片、楔塊等材料。并且確保起吊設備(如起重機、吊車)性能良好,能夠精確控制起吊過程。

安裝過程控制

  • 起吊與就位

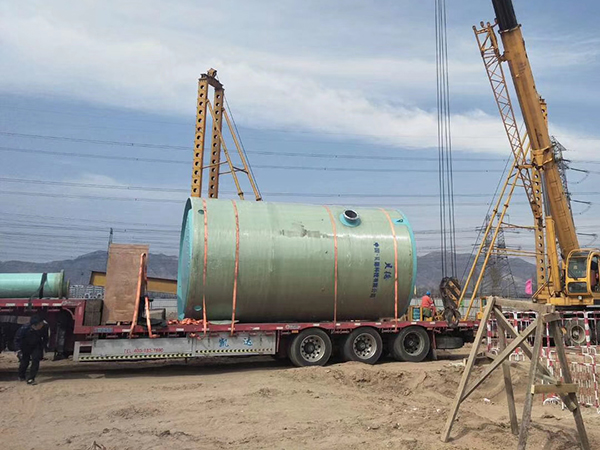

    • 起吊點選擇:根據泵站筒體的結構和重量,合理選擇起吊點,一般對稱設置多個起吊點,保證起吊過程中筒體受力均勻,避免因受力不均導致筒體傾斜。
    • 緩慢起吊與下放:起吊過程要平穩(wěn)、緩慢,避免晃動和碰撞。在筒體下放至基礎坑時,要使筒體的中心線與基礎上預先標記的安裝中心線對齊,初步確定筒體的位置。
  • 垂直度調整
    • 水準儀測量:將水準儀放置在合適位置,使其能夠清晰觀測到筒體的多個測量點。在筒體頂部和中部等位置設置測量標記,通過水準儀測量標記點的高差,判斷筒體的垂直度偏差情況。
    • 鉛垂線或磁力線墜檢測:在筒體頂部懸掛鉛垂線或使用磁力線墜,使其自然下垂至筒體底部附近。測量鉛垂線或磁力線墜與筒體表面的距離,在筒體的不同方位進行測量,根據距離偏差判斷筒體的傾斜方向和程度。
    • 調整方法:根據測量結果,通過在筒體與基礎之間增減墊片或楔塊的方式進行調整。如果筒體向一側傾斜,則在該側的基礎與筒體之間增加較薄的墊片,另一側適當減少墊片或使用楔塊進行微調,使筒體逐漸恢復垂直。調整過程中要反復進行測量,直到筒體的垂直度偏差符合要求,一般不超過筒體高度的 0.1%。

安裝后檢查與固定

  • 再次測量確認:在筒體安裝就位并初步固定后,再次使用水準儀、經緯儀等工具對筒體的垂直度進行全面測量,確保在安裝過程中沒有出現新的偏差。
  • 固定與防沉降措施:確認垂直度無誤后,按照設計要求對泵站筒體進行固定,如采用地腳螺栓緊固等方式。同時,做好泵站的防沉降措施,如在基礎周圍進行壓實處理、設置沉降觀測點等,定期觀測泵站的沉降情況,防止因地基沉降導致筒體垂直度發(fā)生變化。
